(新山24日讯)只剩最后10公尺!
柔新捷运海上段高架桥在今年10月将合龙,这也意味着继100年前的柔佛长堤,马来西亚和新加坡在100年后将实现另一形式的“海上通”。
1924年的6月28日,柔佛海峡筑起一座衔接马新两国的长堤。如今,在长堤的另一端即地不佬海峡也筑起一座高桥,那是新时代的交通工具──捷运穿梭的通道,两者象征了马新两国极具代表性、古往今来不同形式的互通方式。
由中国交建承建
柔新捷运系统(RTS)海上段工程,是由中国交通建设马来西亚公司负责承建,项目长约800公尺。
中国交建工程师杨川接受《星洲日报》访问时说,柔新捷运海上段高架桥基本上可分为3个部分,即节段梁(13跨)、现浇段(2跨)和跨越国际线的连接梁(1跨)。
据他透露,马来西亚部分的柔新捷运海上段高架桥节段梁,目前已安装12跨,完成度达94.3%;此外,现浇段已经完成37节段,完成占比是90%。

换言之,海上段桥梁合龙已进入最后10公尺冲刺节段。
今年1月11日,我国首相拿督斯里安华和新加坡时任总理李显龙,在柔新捷运的跨国际线一同主持连接梁的衔接仪式,当时,有民众误以为马新两国的海上高架桥梁已经连通,事实并非如此。
杨川说,要到10月才真正实现海上贯通,通俗的说法,就是“可以从马来西亚这一端的桥走到新加坡那一端”。
大马部分比狮城迟动工2年
他指出,很多人也许并不知道,马来西亚部分的柔新捷运海上段高架桥工程,其实较新加坡迟了2年才动工,有鉴于此,它的挑战会更大。
“马来西亚这一边的工程是在2022年6月才开始,但其时新加坡已经早了我们2年动工。”

他坦言,为了赶进度,从一开始至今,施工人员几乎每天24小时全天候赶工,犹如不停在奔跑。

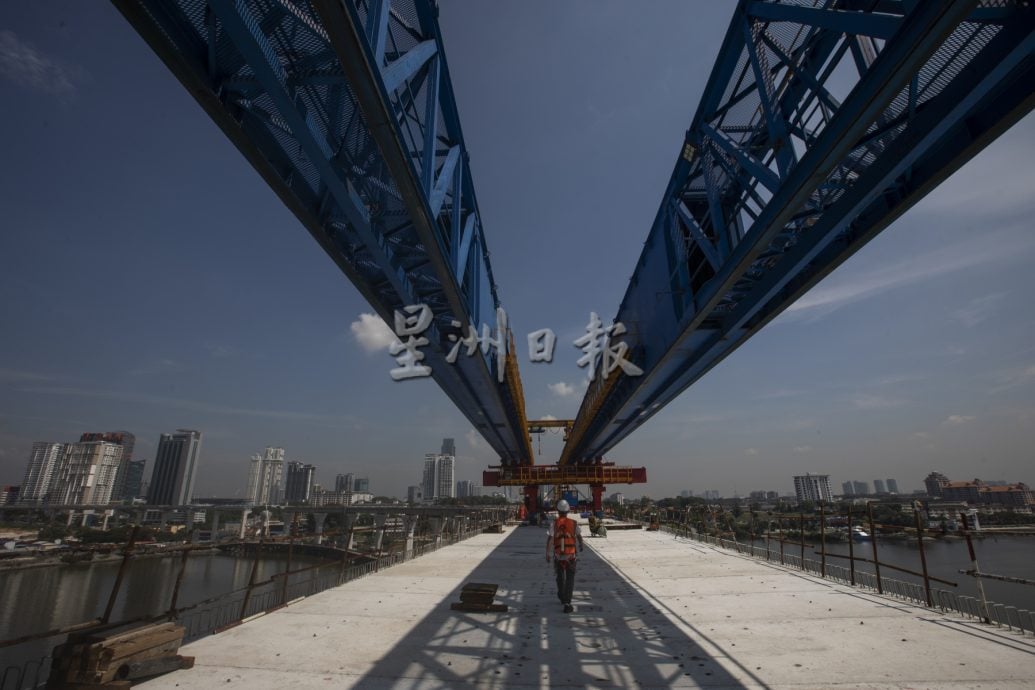

“我们一共有两班制,一班是从上午7时至晚上7时,另一班则是从晚上7时至翌日上午7时。”
赶狮城进度 采“挂篮现浇梁”
他指出,除此之外,另一个挑战则是采用两种工艺同步施工,以便能在落后的情况下赶上新加坡方的施工进度。

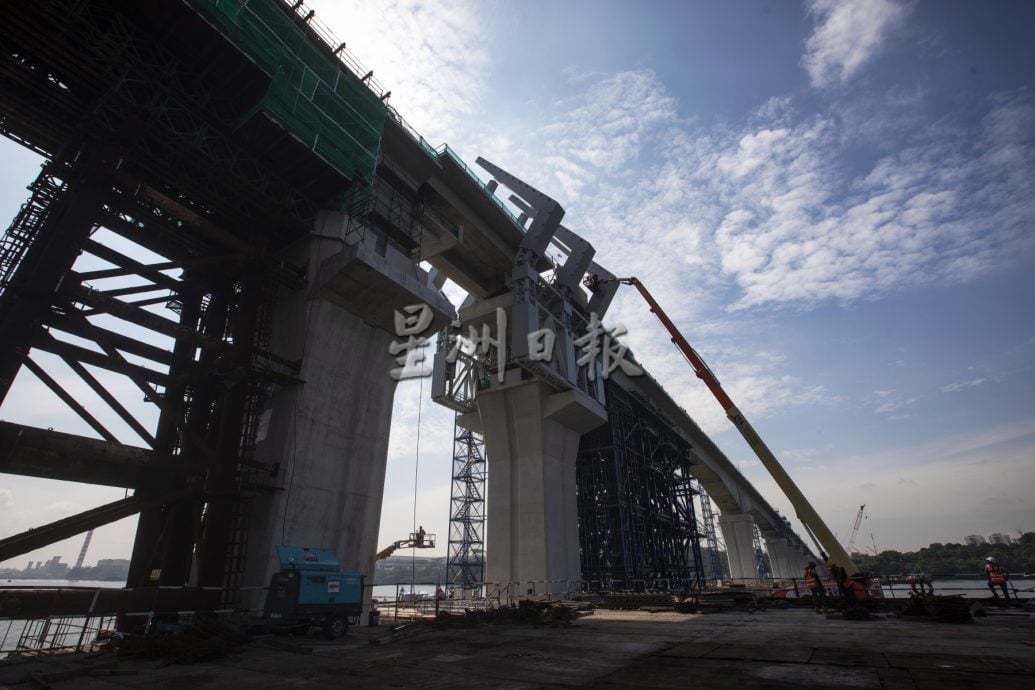

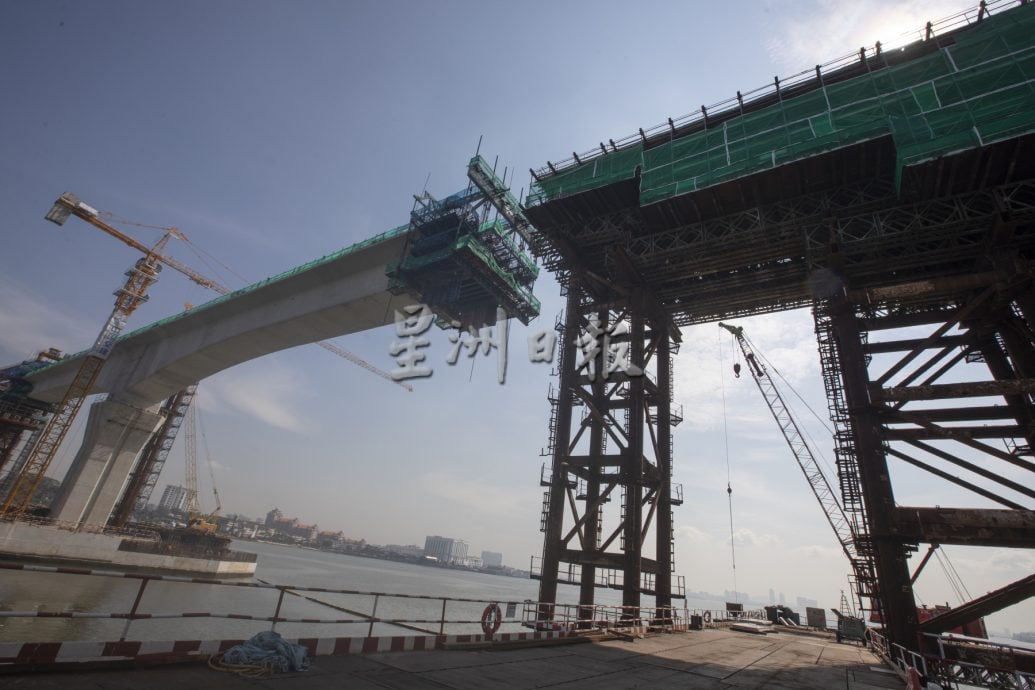

他说,当局原本采用“节段梁拼装”来造桥,但这个方式的进度会比较慢,考量了这个情况,最后决定使用更快速的“挂篮现浇梁”来建造主桥梁,这点就与新加坡不同。
他指出,中国交建承接过不少跨海大桥工程,但皆是内部的跨海大桥,建造横跨两个国家的海上大桥,柔新捷运还是第一个。

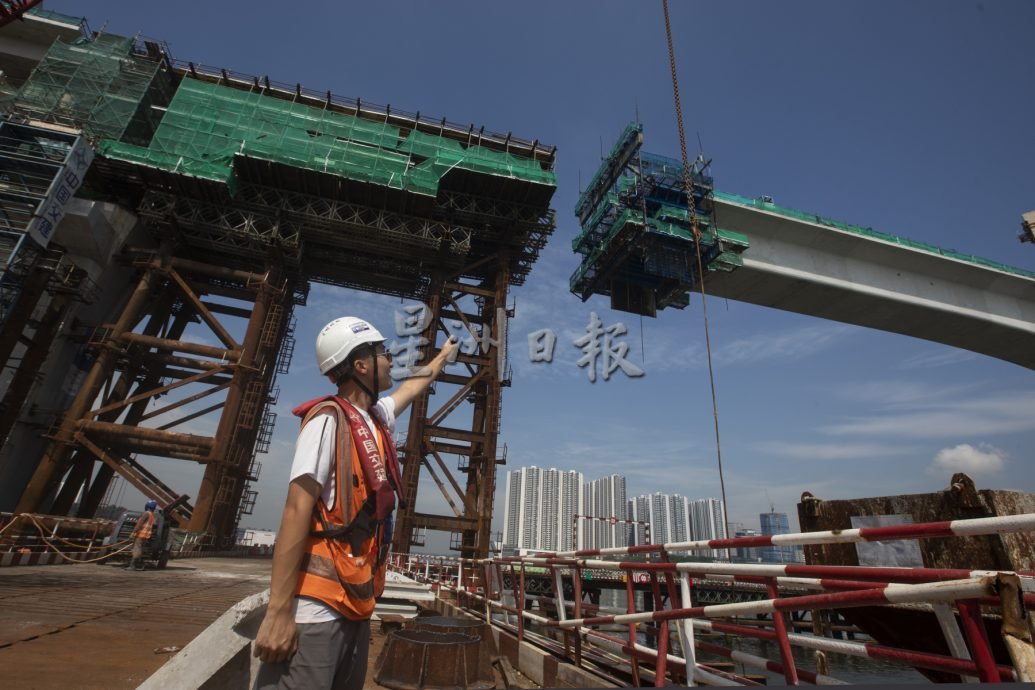

“其实,工程并不复杂,但是,基于它获得高度关注,比如之前柔佛州务大臣和交通部长等都有前来视察,压力还是有的。”
涉3方参与 协调沟通具挑战
由于这项工程除了中国交建还涉及大马捷运公司(MRT Corp)及参与施工的外劳,协调与沟通也颇具挑战。
杨川说:“这等于是3个国家在做一件事,所以,我们做了很多预案,至少半年前就要筹备、协调好,这种经历很不一样。”
他表示,这是他从头到尾跟进的项目,“彷佛看着一个孩子长大”,对他而言特别有意义。
柔新捷运系统预计在2026年底完成,并于2027年1月1日通车,它主要是衔接新山的武吉查卡站和新加坡的兀兰北站,预计每小时的载客量可达1万人次。
